模块化可移动建筑,在满足建筑和装饰创意设计的前提下,将建筑分割成一个个标准单元,工厂里完成各项工序,在现场进行快速装配。
本文中的典型案例是一栋两层,220平米的坡屋顶别墅,整栋建筑现场仅用了12个小时即装配完成,可以拎包入住。
模块化建筑
客厅
饭厅
饭厅
厨房
楼梯
卧室一. 建筑的创意和设计
外部造型以块体进行组合,通过虚实和凹凸的对比,以大面积的白色墙面和橙色檐口,使整个建筑简洁、明快,活泼自然。

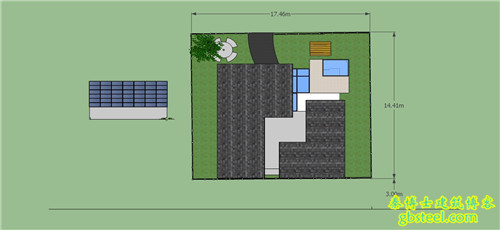

建筑平面图

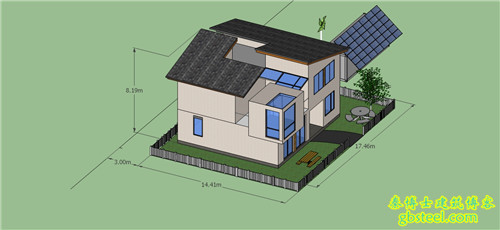

建筑效果图
建筑效果图内装饰采用白色基调,整体格局素雅宁静,间或布置一些色彩鲜艳的装饰物,使居住者感到放松和亲切。
卧室装饰风格
客厅装饰风格建筑结构由13个模块构成,使每个模块不仅是独立的结构单元,也是运输和吊装的基本单元。
十三个模块
模块分解图
二. 建筑的实现
建筑和结构方案确定后,就开始进行房屋的工厂制造和现场安装。其基本流程:
1.钢结构模块。2.模块装配。3.外装饰。4.装修水电。5.模块分拆。(1-5在工厂完成)
6.模块运输。 7.现场装配。8.细节完善。(6-8在现场完成)
1.钢结构模块。
钢结构模块焊接
钢结构模块运输2.模块装配。
一层模块装配
二层模块装配
屋面模块装配
二层悬挑模块装配3.外装饰
外墙结构板

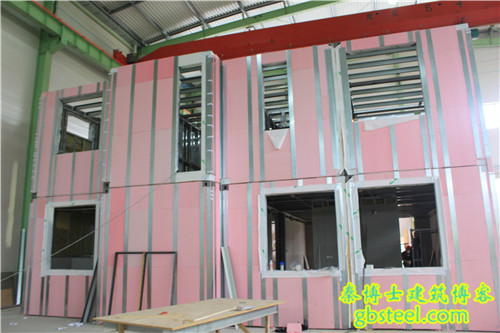

外墙保温板
外墙装饰板4.装修水电。

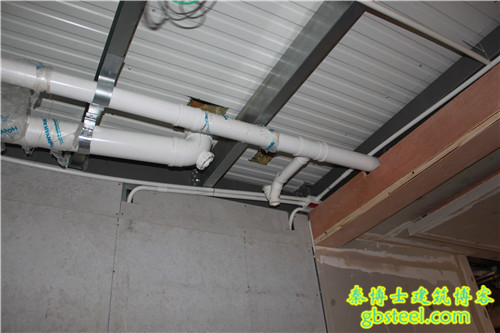

水电安装
内装修5.模块分拆。
由于厂房高度不够,需要将二层从一层上拆下来,才能将屋面放置在二层之上,继续完成屋面和二层衔接部位的装饰。
二层模块分拆
屋面模块和二层模块组合6.模块运输。
模块运输之前,需要将接缝部位的装饰材料取下,进行编号,现场装配时再安装就位。然后按照顺序将模块逐一吊装到卡车上。

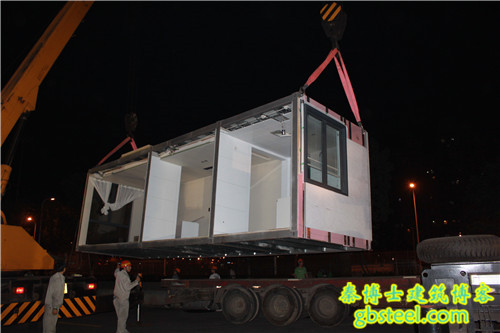

二层模块装车

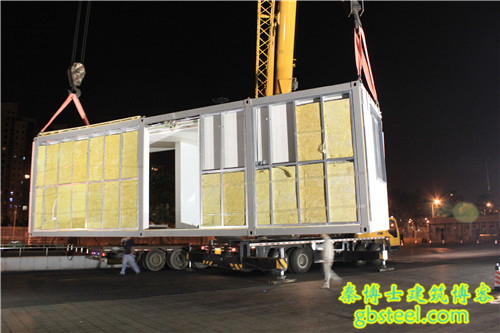

屋面模块装车
整装待发7.现场装配。
整个过程用时12个小时,即在现场完成13个模块的装配工作。
模块现场吊装
一层模块就位
模块吊装
二层模块装配
二层悬挑模块吊装
二层屋面模块吊装
二层屋面模块吊装
模块初步就位
模块装配调整8.细节完善。
13个模块装配完成后,需要对接缝处的装饰材料进行安装,对室内外损坏的部分进行修补和完善。
12个小时完成后的情况
英姿初现
