冷弯薄壁型钢房屋建造过程

2014年12月02日 钢结构 暂无评论

冷弯薄壁型钢房屋是由1.0mm-2.5mm厚度的冷弯薄壁构件组成,房屋经过设计软件建模后,自动生产全套施工图纸,并能够将构件信息转化为冷轧机能够自动识别的机器代码,由设备自动成型,切割,喷码,整个过程完全实现了CAD-CAM的过程。

由于构件的标准化,施工的装配化,安装的简单化,现场建造过程准确,快速,绿色,环保,完全不同于传统的混凝土房屋施工过程。下面通过一个工程实例来演示施工的整个过程。

项目信息:

1.地点:     西南某市

2.建筑面积: 285.5m2

3.层数:      3

4.结构体系:  冷弯薄壁型钢结构

5.用钢量:    32 kg/m2

工程周期:

1.总工期:                                     60 天

2.基础工期                                      7天

3.钢结构 (外墙和楼层结构板)       20天

4.水电设备,门窗                            8天

5.室内装修(外墙抹灰,内墙腻子) 25天

施工过程:

1.  放线,基础施工

con05 con06

2. 钢构件到货,并进行拼装

con12   con13

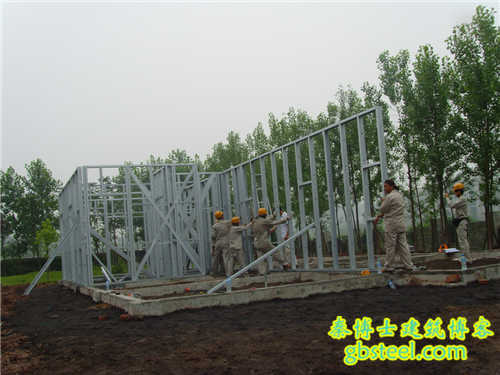

3.一层墙体和面板安装

con26 con27

4. 安装测量和抗拔件锚固

con19 con20

5. 楼板和二层墙体安装

con15 con14

6. 楼梯的组装和安装

con17 con18

7.钢骨架安装完毕

con16

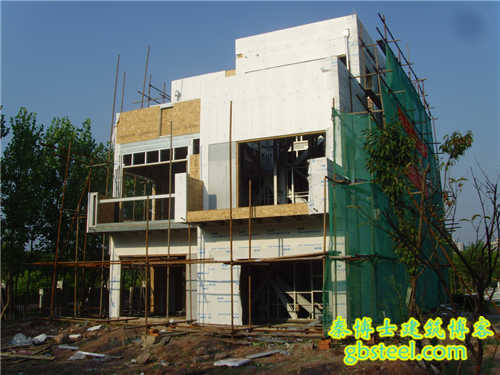

8. 外墙封板,粘贴呼吸纸

con21 con22

9.内墙和吊顶保温棉

con07 con08

10 内墙抹灰 卫生间装修

con09 con10

11 外墙抹灰和装饰

con01 con02

12. 完工

con11
